鐘楼の再建
クリックにて拡大
当山は明治18 年(1885 年)の火災により堂宇伽藍をすべて焼失しました。本堂と庫裡の再建はすぐに行われましたが鐘楼の再建は遅れ、ようやく明治32 年(1899 年)に再建を見ました。しかし明治、大正、昭和、平成、令和と星霜を重ね、鐘楼も老朽化が進んだためこの度、檀家の人たちの協力を得て再建することにしました。
なお鐘のことを正式には梵鐘(ぼんしょう)といいます。梵とは「神聖で清浄なもの」を意味します。ですから梵鐘の音は仏様の声であると解釈され、鐘を撞き、鐘を聴くことは仏様の声を聴くことで、心身が清浄になると言われます。
クリックにて拡大新しい鐘楼の設計は社寺建築に造詣の深い建築家の岡田真晴さんに依頼しました。施工は、同じく社寺建築を専門に行う赤石建設に発注しました。令和7 年6 月から工事に着手しました。

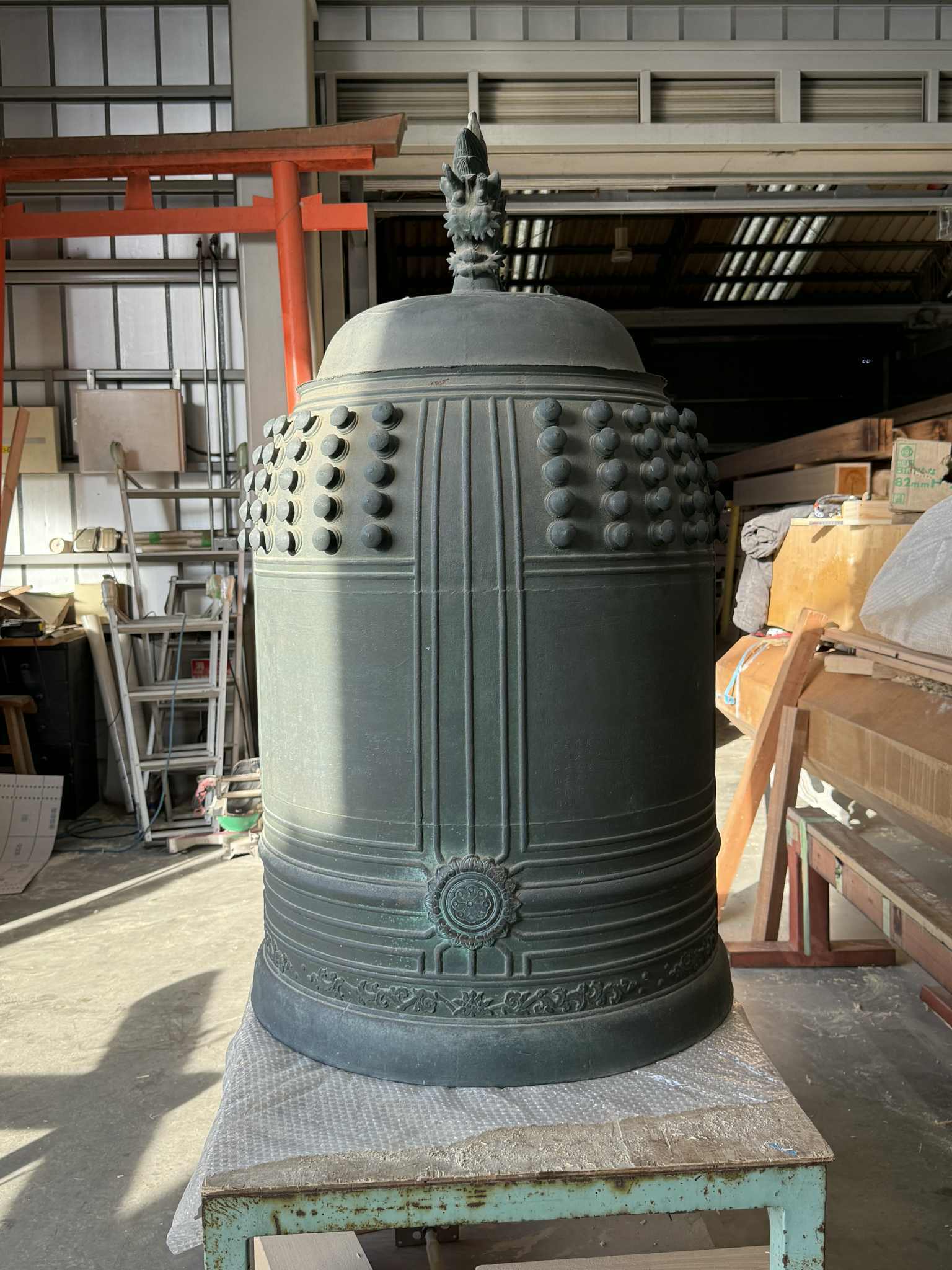

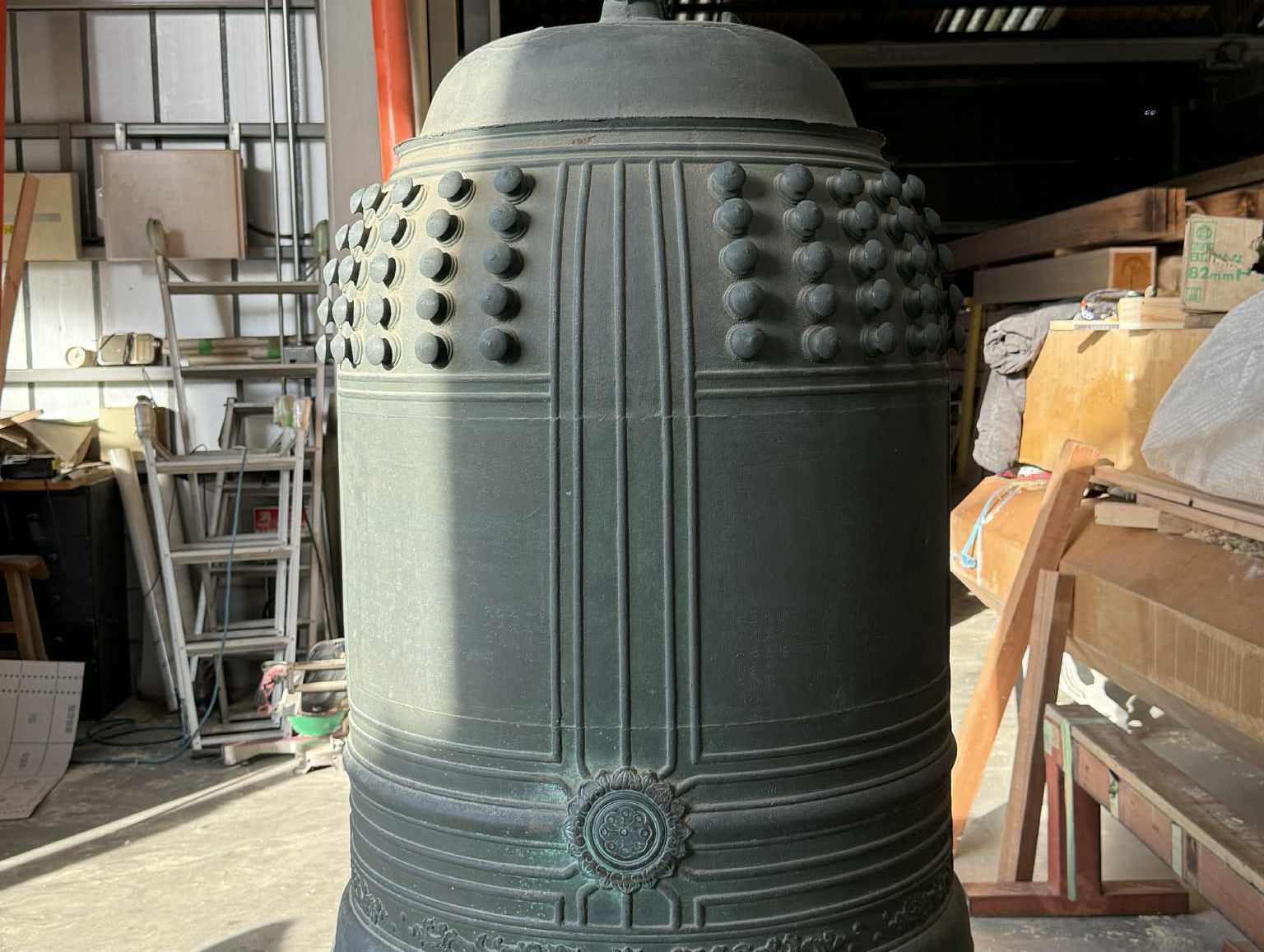

旧鐘楼をまず解体しました。梵鐘はクレーンで吊り下げて移動しました。この鐘は再建期間中、施工を担当した赤石建設の倉庫に養生して保管しました。
クリックにて拡大
令和7 年11 月に棟上げ式を行いました。写真、前列左から赤石建設社⾧の赤石光雄さん、建築家の岡田真晴さん、住職、副住職、赤石建設専務の赤石憲祐さんです。後列は大工の人たちです。
棟上げ式ではまず法要を行い、住職が表白を読み上げました。その後、大工さんたちが建設中の鐘楼の棟に登り、掛け声に合わせて古式ゆかしい行事を行いました。
クリックにて拡大

令和8 年の3 月に鐘楼本体は完成しました。4 月にコマセ・ランドスケープ・プラニングにより周辺整備を行い、ようやく1 年近くかかった鐘楼は完成しました。
旧鐘楼との大きな違いは、腰回りの貫(ぬき)がないことです。旧鐘楼では、耐震のために貫が周りにわたされており、出入りのたびに貫の下をくぐらなければなりませんでした。
このため、大晦日の除夜の鐘の際には多くの人たちが撞くたびに出入りするのが大変でした。
![]()
| |
|
|
